नेपाल विद्युत प्राधिकरणले कालीगण्डकी करिडोर २२० केभी प्रसारण लाइनको निर्माण तत्काल सम्पन्न गर्न आयोजना व्यवस्थापन र निर्माण व्यवसायीलाई ताकेता गरेको छ।
आयोजनाको निर्माण गत असारमा सम्पन्न गर्ने लक्ष्य राखिएको थियो। तर, रुख कटान अनुमति प्रक्रियामा भएको ढिलाइ, स्थानीयको अवरोध र निर्माण व्यवसायी भारतीय कम्पनी एल एण्ड टीको कमजोर कार्य सम्पादनका कारण आयोजनाको निर्माण प्रभावित भएको थियो।

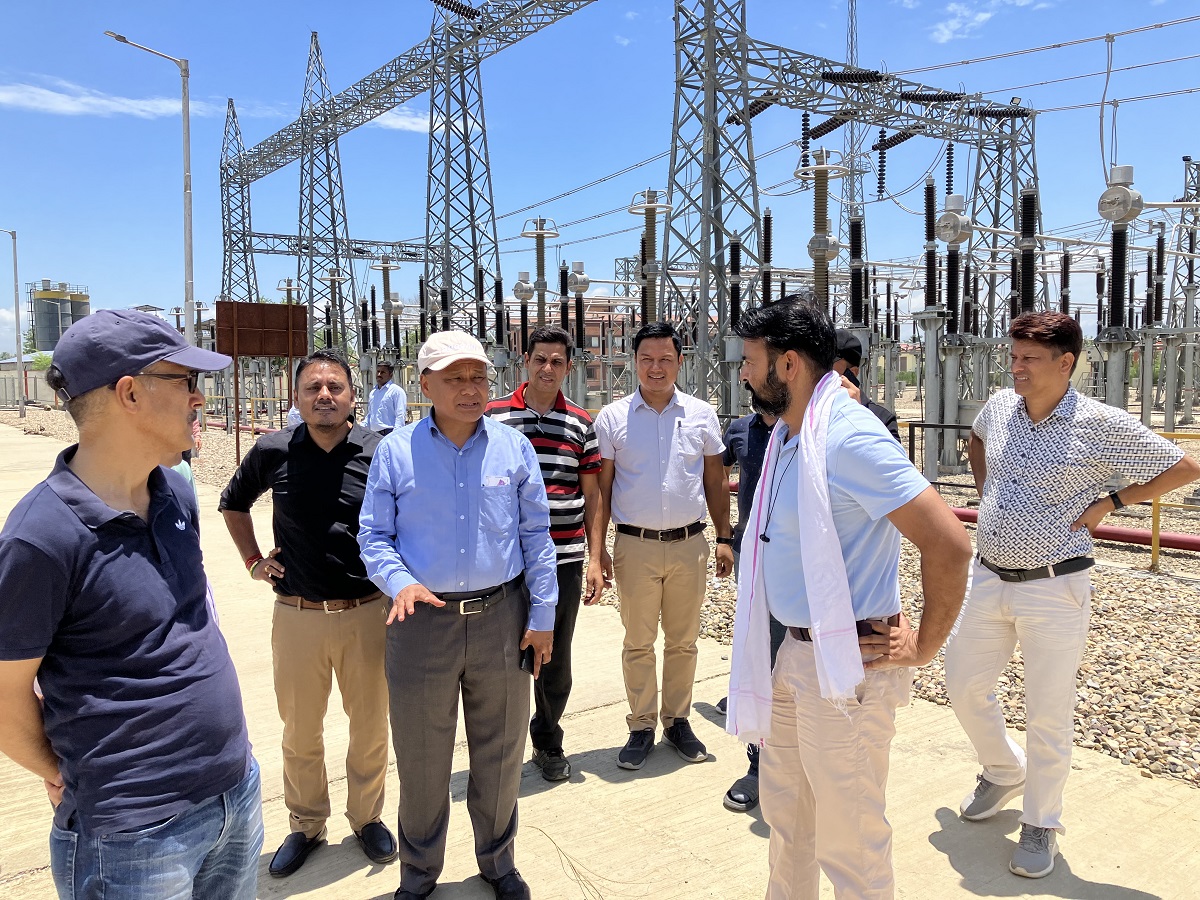

निर्माणमा ढिलाइ भएपछि प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले शनिबार निर्माणस्थलको अनुगमन गरी आयोजना व्यवस्थापन र निर्माण व्यवसायीसँग निर्माणमा देखिएका समस्या र समाधानका उपायका विषयमा छलफल गरे।
छलफलबाट प्रसारण लाइनको निर्माण यही साउनभित्रमा सम्पन्न गर्ने नयाँ तालिका तय गरिएको छ।
छलफलमा कार्यकारी निर्देशक घिसिङले जलविद्युत आयोजनाहरूबाट उत्पादित विद्युत प्रवाहका लागि कालीगण्डकी करिडोर प्रसारण लाइन अत्यन्तै महत्वपूर्ण र संवेदशील रहेकाले जुनसुकै अवस्थामा पनि साउनभित्र सम्पन्न गर्न निर्देशन दिए।
उनले यो लाइन बनेपछि म्याग्दी, पर्वत, कास्की र लमजुङ जिल्लामा निर्माण भएका जलविद्युत आयोजनाहरूको विद्युत प्रवाह गर्न सजिलो हुने उल्लेख गरे।
म्याग्दीको अन्नपूर्ण गाउँपालिका–३ दाना सबस्टेसनबाट सुरू भई पर्वत, बागलुङ, स्याङ्जा, पाल्पा, रुपन्देही हुँदै नवलपरासी (बर्दघाट सुस्ता पश्चिम)को सुनवल नगरपालिका–१३ भुमहीस्थित नयाँ बुटवल सबस्टेसनसम्मको १२७ किलोमिटर डबल सर्किट प्रसारण लाइन आयोजना दुई खण्डमा विभाजन गरी निर्माण भइरहेको छ।
पहिलो खण्डअन्तर्गत दानादेखि पर्वतको कुश्मा नगरपालिका–२ खुर्कोटसम्मको ३९ किलोमिटर प्रसारण लाइन निर्माण सम्पन्न भई सञ्चालनमा आइसकेको छ। पहिलो खण्डमानै खुर्कोटमा २२०/१३२ केभी र दानामा २२०/१३२/३३ केभी सबस्टेसन निर्माण सम्पन्न भइसकेका छन्।
दोस्रो खण्डअन्तर्गत कुश्माबाट नयाँ बुटवल सबस्टेसनसम्मको ८८ किलोमिटर प्रसारण लाइन निर्माण अन्तिम चरणमा छ। यस खण्डमा पर्ने २३५ वटा टावरहरूमध्ये २३४ वटा निर्माण सम्पन्न भइसकेका छन्। रुपन्देहीको देवदह क्षेत्रमा एउटा टावर निर्माणाधीन छ।
पर्वत, पाल्पा र रुपन्देहीमा गरी करिब ७ किलोमिटर तार तान्न बाँकी छ।आयोजनाअन्तर्गत नवलपरासीको सुनवल नगरपालिका–१३ बडेराबाट नयाँ बुटवल सबस्टेसनसम्म २२० केभीको चार सर्किट (मल्टी सर्किट) लाइनका लागि टावरहरू निर्माण सम्पन्न गरी करिब ८ किलोमिटर डबल सर्किट तार तानिएको छ।
कालीगण्डकी र यसका सहायक नदीहरूमा निर्माण हुने जलविद्युत आयोजनाहरूको विद्युत प्रवाहका लागि नेपाल सरकार तथा प्राधिकरणको लगानी र एसियाली विकास बैंकको सहुलियतपूर्ण ऋणमा कालीगण्डकी करिडोर प्रसारण लाइनको निर्माण सुरू गरिएको हो। प्रसारण लाइनबाट करिब एक हजार दुई सय मेगावाट विद्युत प्रवाह गर्न सकिन्छ।
नवलपरासी (बर्दघाट सुस्ता पश्चिम)को सुनवल नगरपालिका–१३ भुमहीस्थित नयाँ बुटवल सबस्टेसनबाट बर्दघाटसम्मको २२० केभी प्रसारण लाइन आगामी पुसभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको छ।
वन क्षेत्रको जग्गा प्रयोग र रुख कटान स्वीकृतिको निर्णय प्रक्रियामा भएको ढिलाइका कारण आयोजनाको निर्माण प्रभावित भएको थियो। अहिले आयोजनाले रुख कटानका लागि अनुमति पाइसकेको छ।
प्रसारण लाइनका टावर र मार्गधिकार (राइट अफ वे) का लागि ५०.३१ हेक्टर वन क्षेत्रको जग्गा र त्यहाँ रहेका पाँच हजार आठ सय रुख हटाउनु पर्नेछ।
आयोजनाले वन क्षेत्रको जग्गा प्रयोग र त्यहाँ रहेका रुख हटाएबापत २७ करोड ९९ लाख ४९ हजार रुपैयाँ वन विकास कोषमा जम्मा गर्नु पर्नेछ।
यसमध्ये आयोजनाले पहिलो किस्ताबापत तीन करोड ५१ लाख रुपैयाँ कोषमा जम्मा गरेपछि जग्गा प्रयोग र रुख कटानको स्वीकृति प्रक्रिया अगाडि बढेको थियो।
२१ किलोमिटर प्रसारण लाइनका लागि ५६ वटा टावर निर्माण गर्नु पर्नेछ। यसमध्ये २१ वटाको जग हालिएको छ। ५ वटा टावर खडा गरिएको छ। प्रसारण लाइनका अधिकांश उपकरणहरू आयोजना स्थलमा आपूर्ति भइसकेको छ।
प्राधिकरणका कार्यकारी निर्देशक घिसिङले वन क्षेत्रको जग्गा प्रयोग र रुख कटानमा रहेको समस्या समाधान भइसकेकाले जनशक्ति थप गरी आगामी पुसभित्र निर्माण सम्पन्न गर्न आयोजना व्यवस्थापन र निर्माण व्यवसायीलाई निर्देशन दिए।
उनले नवलपरासीको सुनवल नगरपालिका–१३ बडेराबाट नयाँ बुटवल सबस्टेसनसम्म २२० केभीको चार सर्किट (मल्टी सर्किट) लाइनमध्ये आयोजनाले तान्नु पर्ने डबल सर्किट तार तान्न सुरू गर्न निर्देशन दिए।
आयोजनाअन्तर्गत भुमहीमा २२०/१३२ केभी नयाँ बुटवल सबस्टेसन निर्माण सम्पन्न भइसकेको छ।
