मर्स्याङ्दी करिडोर २२० केभी प्रसारण लाइन आयोजनाअन्तर्गत लमजुङको उदीपुर सबस्टेसनबाट तनहुँको आँबुखैरनीस्थित मार्कीचोकबाट चितवनको भरतपुर महानगरपालिका आँपटारी स्थित नयाँ भरतपुर सबस्टेसनसम्मको प्रसारण लाइन निर्माणले गति लिएको नेपाल विद्युत प्राधिकरणले जनाएको छ।
मर्स्याङ्दी, दोर्दी तथा त्रिशूली नदी र ति नदीहरूका सहायक खोलामा निर्माण भएका एवं निर्माणाधीन निजी क्षेत्रका जलविद्युत आयोजनाले उदीपुर–मार्कीचोक–भरतपुर प्रसारण लाइन खण्डको सब कन्ट्रयाक लिएर निर्माण अगाडि बढाइएका छन्।
उक्त खण्ड आगामी जेठभित्र निर्माण सम्पन्न गर्ने गरी काम अगाडि बढाइएको छ।
उदीपुर–मार्कीचोक–भरतपुर प्रसारण लाइन खण्डको ठेक्का लिएको चिनियाँ कम्पनी पिङगाओ ग्रुप अफ कम्पनीले छनोट गरेको सब कन्ट्रयाक्ट्ररबाट समयमै काम सम्पन्न गरी लाइन सञ्चालनमा ल्याउने अवस्था नदेखिएपछि निजी क्षेत्रका जलविद्युत आयोजनाहरूले आफैं सब–कन्ट्रयाक लिएर निर्माण अगाडि बढाएका हुन्।
यसमा मर्स्याङ्दी, दोर्दी तथा त्रिशूली नदी र ति नदीहरूका सहायक खोलामा जलविद्युत निर्माण गरी सञ्चालनमा रहेका ७ र निर्माणाधीन ७ गरी १४ जलविद्युत आयोजनाहरूको सहभागिता छ।
उदीपुर–मार्कीचोक–भरतपुर प्रसारण लाइन खण्ड निर्माण सम्पन्न भई सञ्चालनमा आएपछि मात्र उक्त नदी र खोलामा निर्माणाधीन जलविद्युत आयोजनाको वर्षायामको विद्युत पूर्णरूपमा राष्ट्रिय प्रसारण लाइनमा प्रवाह हुने अवस्था छ।

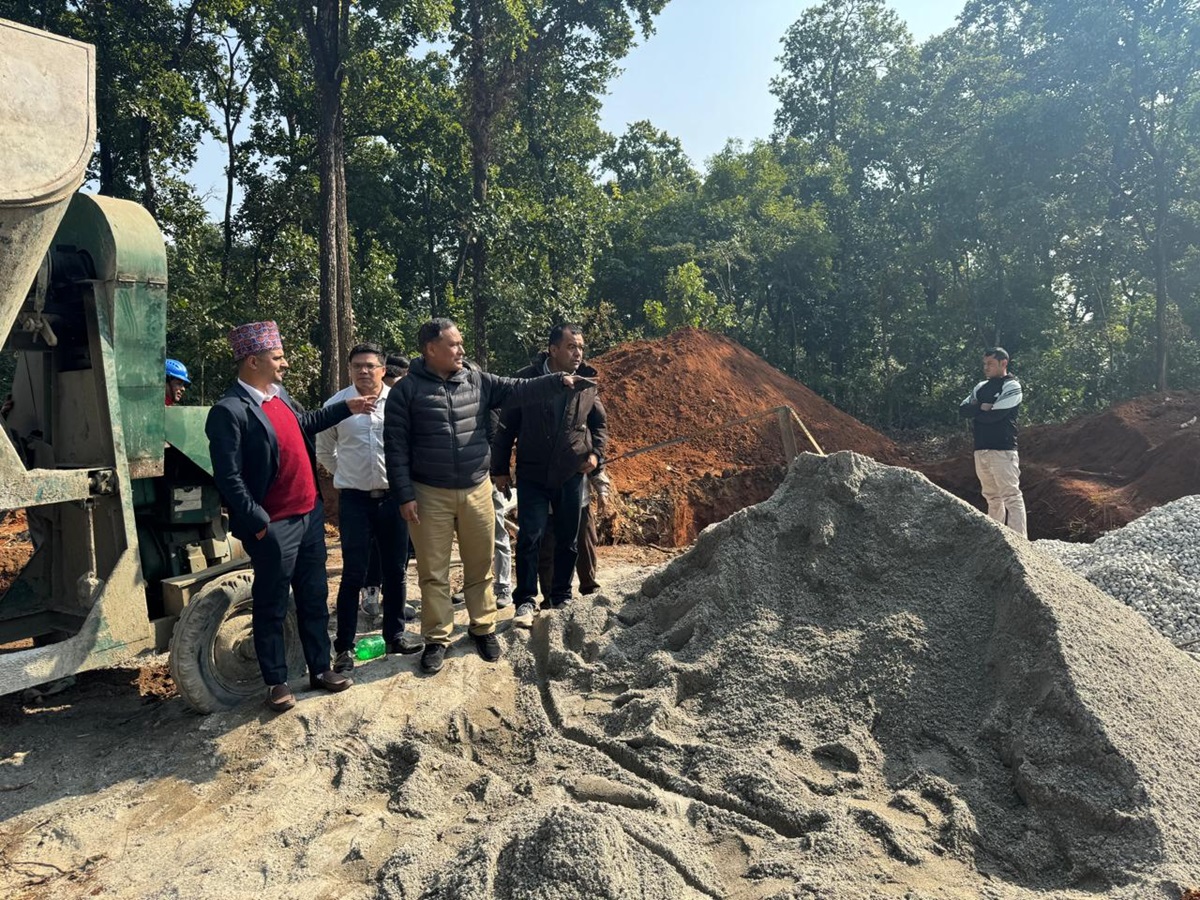

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले मंगलबार तनहुँ र चितवनमा निर्माण भइरहेको प्रसारण लाइनको अनुगमन गरी आगामी जेठभित्र काम सम्पन्न गर्न संस्थाकातर्फबाट आवश्यक सहयोग र सहजीकरण गर्ने बताए।
कार्यकारी निर्देशक घिसिङले मर्स्याङ्दी, दोर्दी तथा त्रिशूली नदी र ति नदीहरूका सहायक खोलामा वर्षायाममा उत्पादित विद्युत प्रवाहका लागि उदीपुर–मार्कीचोक–भरतपुर प्रसारण लाइन खण्ड महत्त्वपूर्ण रहेकाले जनशक्ति थप गरी निर्माण सम्पन्न गर्न निर्माण व्यवसायीलाई निर्देशन दिए।
प्रसारण लाइनमा पर्ने वन क्षेत्रको जग्गा प्रयोग, रुख कटान, जग्गा प्राप्ति र मार्गधिकारमा रहेका समस्या समाधान गरी निर्माणस्थल उपलब्ध गराउन आयोजना व्यवस्थापनलाई उनले निर्देशन दिए।
डिभिजन वन कार्यालय चितवन र तनहुँका प्रमुखलाई फोन गरी उनले वन क्षेत्रको जग्गा प्रयोग र रूख कटानमा स्वीकृति प्रक्रियामा सहजीकरण गरिदिएर महत्त्वपूर्ण प्रसारण लाइनको निर्माण जतिसक्दो छिट्टो सम्पन्न गर्न आवश्यक सहयोग गरिदिन अनुरोध गरे।
उदीपुर–मार्कीचोक ४० किलोमिटर प्रसारण लाइन खण्डमा ११६ वटा टावर निर्माण गर्नुपर्ने छ।
त्यसमध्ये ९० वटा टावरको जग हालिएको छ। मार्कीचोक–भरतपुर २८ किलोमिटर प्रसारण लाइन खण्डमा ८३ वटा टावर निर्माण गर्नुपर्ने छ। यसमध्ये ३८ वटा टावरको जग हालिएको छ। हाल ६ ठाउँमा काम भइरहेको छ।
टावर पार्टस्, कन्डक्टर(तार)लगायतका सम्पूर्ण उपकरण तथा निर्माण सामाग्री आपूर्ति भइसकेको छ।
उदीपुरबाट गोरखा, तनहुँ हुँदै नयाँ भरतपुरसम्मको प्रसारण लाइन निर्माणका लागि ६९/६९ हेक्टर वन क्षेत्रको जग्गा प्रयोग गर्नुपर्ने छ। त्यहाँ रहेका १० हजार दुई सय २५ रूख कटान गर्नु पर्नेछ।
आयोजना प्रमुख नारायण रेग्मीले वन क्षेत्रको जग्गा प्रयोग र रूख कटान स्वीकृति सम्पूर्ण प्रक्रिया पूरा गरी केही ठाउँमा कटान सुरू भइसकेको बताए।
टावर प्याडका लागि निजी जग्गा अधिग्रहण भइसकेको र मार्गधिकारमा पर्ने जग्गा तथा संरचनाको क्षतिपूर्ति निर्धारणको प्रक्रिया अघि बढिसकेको प्रमुख रेग्मीले उल्लेख गरे।
ऊर्जा उद्यमी मोहन कार्कीले प्रसारण लाइन समयमा नबनेमा राज्यलाई नै ठूलो नोक्सानी हुने देखिएपछि मर्स्याङ्दी र त्रिशूली नदी करिडोरका जलविद्युत प्रवर्द्धकहरूको अग्रसरता एवं सहमतिमा सब–कन्ट्रयाक लिएर निर्माण सुरू गरिएको बताए।
कार्कीले प्रसारण लाइन सकिएपछि ति नदी करिडोरमा निर्माण भएका जलविद्युत आयोजनाको हाल कायम रहेको वैकल्पिक व्यवस्थालाई चालू आर्थिक वर्ष २०८१/८२ भित्र अन्त्य गर्ने प्राधिकरणसँग सहमति भएको उल्लेख गरे।
प्रसारण लाइन निर्माण कार्यसम्पादन अनुगमन एवं सरोकारवालासँग समन्वय गर्न पाँच सदस्यीय अनुगमन समिति बनाइएको छ।
यो करिडोरमा २२० केभी क्षमताका चारवटा सबस्टेसनमध्ये उदीपुर र नयाँ भरतपुर सबस्टेसन निर्माण भइसकेका छन्।
लमजुङको खुदी सबस्टेसन निर्माणका अन्तिम चरणमा छ रहेको प्राधिकरणको भनाइ छ।
मर्स्याङ्दी र त्यसका सहायक नदीबाट उत्पादन हुने विद्युत राष्ट्रिय प्रसारण प्रणालीमा प्रवाहका लागि मर्स्याङ्दी करिडोर २२० केभी प्रसारण लाइन आयोजना सुरू गरिएको हो। प्रसारण लाइनबाट करिब एक हजार ६ सय मेगावाट विद्युत् प्रवाह गर्न सकिने छ।
